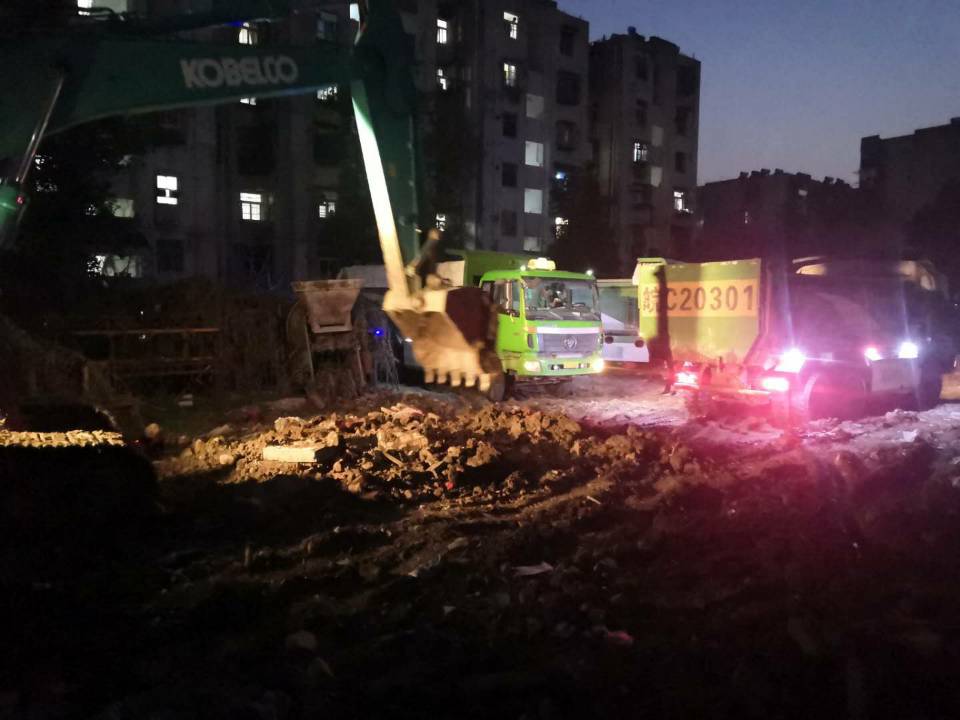

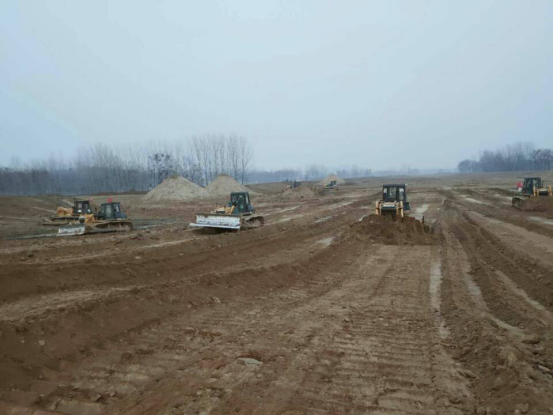

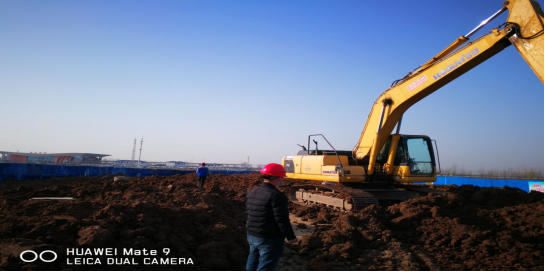

蚌埠财院路项目于2020年3月6日进行复工。。。。。面对复杂多变的市区施工环境,,,,,项目全体参建人员众志成城、攻坚克难,,,,,顺利完成了财院路的清表、管道安装回填、灰土填筑的素土晾晒、兰风路的清表工作及140米的雨水管道安装回填工作。。。。。目前已完成施工产值约100万元,,,,,为项目全面施工掀起大干奠定坚实基础。。。。。

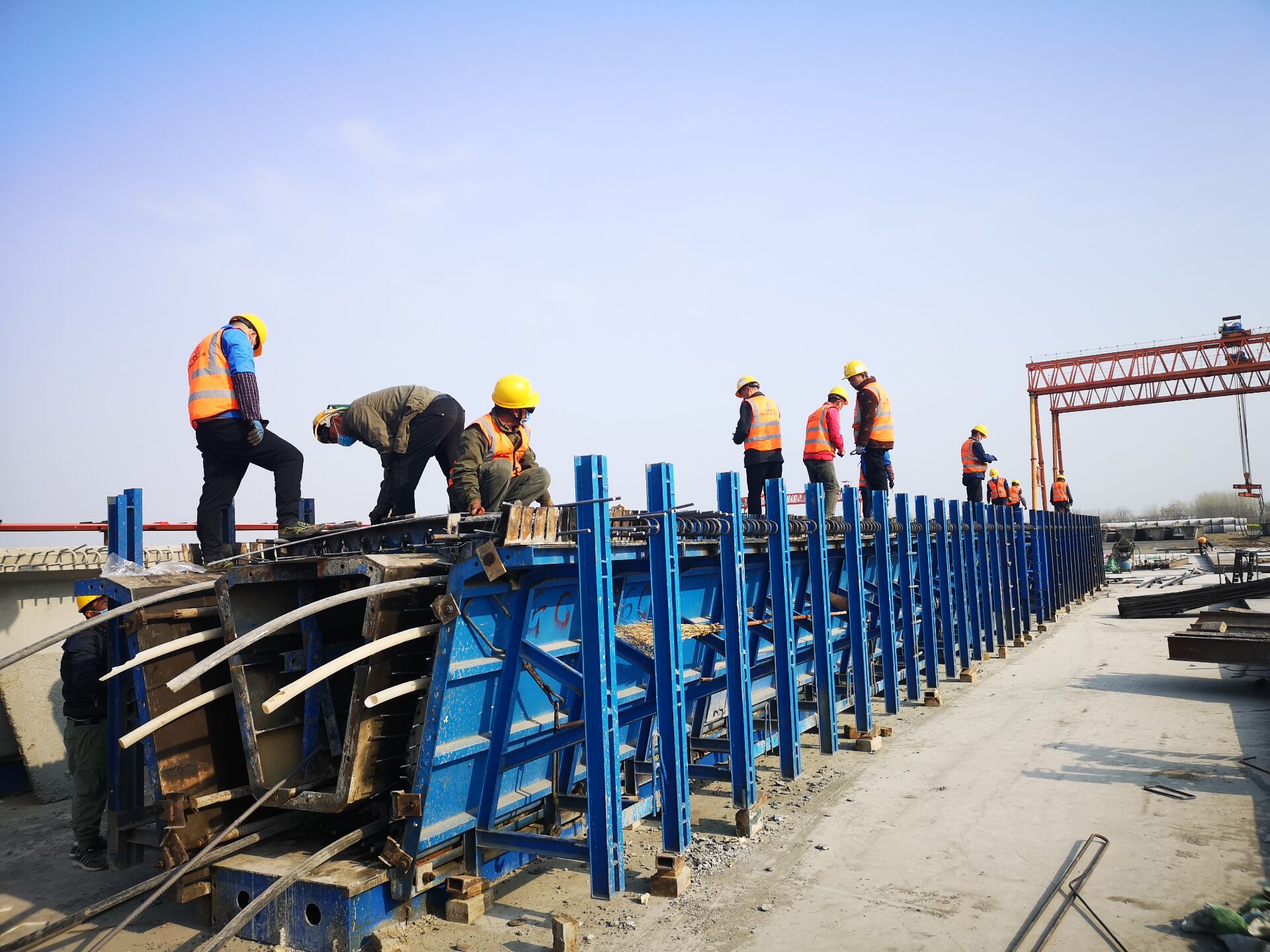

固蚌预制01标以“开局就是决战、起步就是冲刺”的劲头,,,,,积极主动与当地政府联系沟通,,,,,日夜奋战,,,,,使防护、小构、装配式涵洞、T梁、箱梁和桥面板等,,,,,在短短的1个月的时间里,,,,,所有施工作业面全面快速展开。。。。。

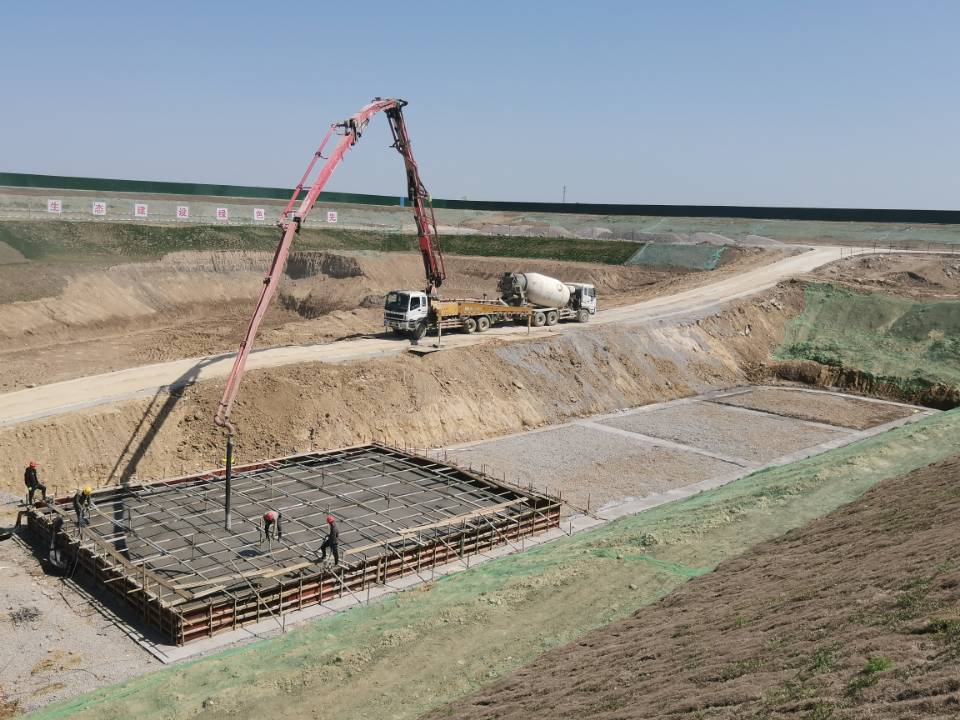

灵璧县电视台多次走进灵璧船闸项目跟踪采访,,,,,对工程进展、施工工艺等进行持续报道。。。。。该项目全体人员全身心投入到施工生产当中,,,,,加班加点,,,,,紧紧围绕年度产值目标任务,,,,,以决战的姿态按下“快进键”。。。。。外环路大桥陆上钻孔灌注桩已全部完成(共计120根);;;;;;;船闸工程闸室底板已完成14段;;;;;;;下游导航墙右侧碎石垫层铺设完成;;;;;;;备用拌合站基础处理已完成,,,,,闸管区填筑基本施工完成等。。。。。截至目前已完成产值8000万元,,,,,占合同总额26.8%。。。。。

涡河航道02标项目全体员工齐心协力,,,,,共同推进项目进展,,,,,目前四个抛泥区已恢复生产,,,,,复工后疏浚土方已达到14万方。。。。。

淮南毛集项目正进行二期工程施工大干阶段,,,,,凤台县电视台也走进二分公司淮南毛集项目进行实地采访报道。。。。。目前项目受疫情影响,,,,,施工进度较预期滞后较多,,,,,为完成年度目标施工任务,,,,,项目部制定抢工计划,,,,,日夜兼程,,,,,加班加点组织施工,,,,,确保完成2020年度产值目标任务。。。。。

新汴河航道项目上下一条心,,,,,大力弘扬“五干精神”。。。。。截止目前,,,,,本项目复工以来,,,,,完成航道疏浚产值150万元;;;;;;;完成服务区墙身底板10节,,,,,墙身2节;;;;;;;完成唐河地下涵C25、C20防护砼浇筑产值约440.0万元,,,,,本月累计产值590万元。。。。。
