在攻坚中创新,,,, ,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段技术革新经验介绍

拉菲国际

在攻坚中创新,,,, ,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段技术革新经验介绍
来源:安徽三建?时间:2021-04-18?浏览量:4017
     合肥市轨道交通4号线土建4标段含5站4区间全线长约8km,,,, ,,合同额11.06亿元,,,, ,,由中铁七局与安徽三建联合体中标,,,, ,,其中安徽三建项目部承建2站2区间(呈坎路站、大强路站、呈大区间、大花区间,,,, ,,合同额:3.67亿元),,,, ,,目前已完成约产值3.2亿,,,, ,,主体施工和盾构施工已全部完工,,,, ,,剩余本分风亭及出入口正在施工,,,, ,,项目施工中难点和重大风险源被一一攻克,,,, ,,实现了公司“转型升级”战略调整中进军地铁板块的成功跨越。 。。。。 。。
围绕工程重难点,,,, ,,创新施工工艺和技术

    虽然公司第一次进行轨道交通施工,,,, ,,但是作为有丰富房建施工经验的三建来说,,,, ,,既要吸取同行在轨道交通中的丰富经验,,,, ,,更要将公司在房建项目的技术优势转化到地铁施工中去。 。。。。 。。项目部在车站主体、防水、盾构施工管理等方面始终将这个理念贯穿其中。 。。。。 。。

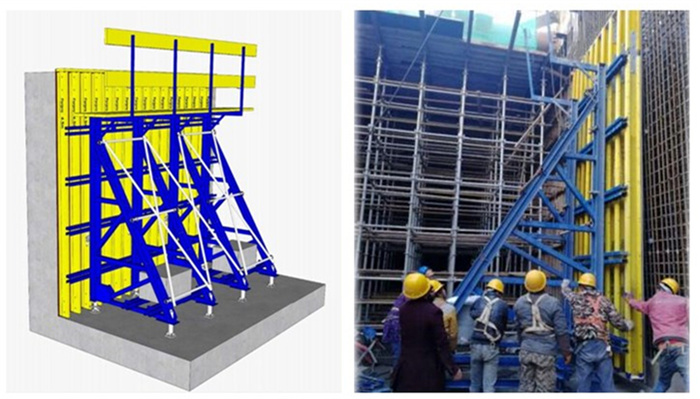

   采用定型化模板施工。 。。。。 。。传统国内地下工程模板支架多采用钢管架(或碗扣架)+木模板的形式,,,, ,,人材机投入大,,,, ,,安拆周期长,,,, ,,而且搭设过程中控制细节多,,,, ,,质量不易保证,,,, ,,安全风险大。 。。。。 。。为此轨道交通项目侧墙施工采用大胶合板+木工字梁+桁架支撑的单侧模板台车体系。 。。。。 。。其组装简便,,,, ,,利于现场快节奏的流水施工; ;;;;整体承载力较大,,,, ,,能抵抗不同混凝土侧压力; ;;;;可变高度,,,, ,,可适应不同墙体高度; ;;;;可利用小型轮车进行整体转移,,,, ,,节省现场塔吊台班量; ;;;;采用在板上预埋锚固装置,,,, ,,侧墙上无需预埋,,,, ,,可完全实现清水墙效果。 。。。。 。。据统计平均每块墙板缩短工期约10天。 。。。。 。。在保证质量的同时极大缩短工期。 。。。。 。。

    保证防水基层处理。 。。。。 。。在轨道交通施工环节中防水施工是关键环节,,,, ,,必须按照设计及规范要求,,,, ,,做好基层的平整要求、坡度要求、强度要求,,,, ,,基层附着坚固、不起毛、不裂缝、不空鼓、清洁、干燥。 。。。。 。。所以施工期间,,,, ,,必须保证防水基层不淋雨、不返潮、不积水。 。。。。 。。项目部特地组织成立了QC小组,,,, ,,不断细化施工过程,,,, ,,严格控制土方开挖高度,,,, ,,每层开挖控制在3至4米,,,, ,,开挖完成后做到随挖随喷; ;;;;采用钢筋网片安装测量放线后统一安装,,,, ,,保证水平; ;;;;此外,,,, ,,喷射混凝土采用初喷和复喷两道工序,,,, ,,并在复喷完成后及时进行抹平; ;;;;抹平完成后做好散水养护。 。。。。 。。最终攻克防水基层处理难题,,,, ,,并完成了QC课题《地铁车站防水基层处理技术》,,,, ,,获得了省QC成果三等奖。 。。。。 。。

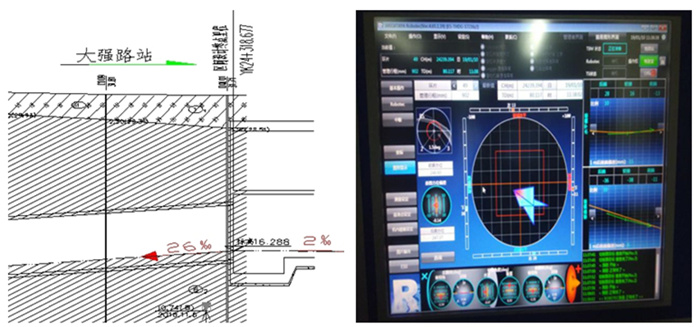

    严控盾构始发姿态。 。。。。 。。盾构始发姿态决定了后续施工成败,,,, ,,是盾构施工重中之重。 。。。。 。。浚??? ?悸堑蕉芄够陨碇匦目壳埃,, ,,始发掘进时易产生向下的“磕头”现象,,,, ,,项目部将盾构始发轴线比设计轴线抬高20mm。 。。。。 。。此外,,,, ,,因车站底板自西向东为2‰纵坡,,,, ,,盾构进洞为26‰下坡。 。。。。 。。按照一般状况抬高始发轴线易导致侵限。 。。。。 。。项目查找合肥市轨道交通前期其他盾构隧道施工的经验,,,, ,,结合大强路站地质情况,,,, ,,调整盾构始发轴线,,,, ,,将盾构始发轴线抬高改为5‰下坡,,,, ,,有效避免了盾构管片侵限。 。。。。 。。

     把控风险源。 。。。。 。。因呈大区间穿越南北一号高架桥桩及雨水泵站,,,, ,,是4号线唯一一处1级风险源。 。。。。 。。项目部结合以往施工经验及本工区地质水文情况,,,, ,,提前编制专项安全施工方案,,,, ,,模拟控制区掘进参数的控制效果调整控制区的掘进参数,,,, ,,制定详细盾构穿越施工参数,,,, ,,保障盾构机安全顺利地穿越高架桥与雨水泵站,,,, ,,得到质监站、建设单位、监理单位等高度评价。 。。。。 。。在施工中。 。。。。 。。项目部及时根据反馈施工监测数据,,,, ,,不断优化调整施工参数。 。。。。 。。一是土仓压力通过采取设定掘进速度、调整排土量或设定排土量、调整掘进速度两种方法建立,,,, ,,并应维持切削土量与排土量的平衡,,,, ,,以使土仓压力稳定平衡。 。。。。 。。二是盾构机的掘进速度主要通过调整盾构推进力、转速来控制。 。。。。 。。三是掘进时采取碴土改良措施增加碴土的流动性和止水性,,,, ,,密切观察螺旋输送器的栓塞和出土情况以调整添加剂的掺量。 。。。。 。。四是做好土量管理工作,,,, ,,派专人对出土量进行监测,,,, ,,同时利用龙门吊的称重系统进行对碴土进行称重,,,, ,,监测、控制每环出土量。 。。。。 。。

    此外,,,, ,,项目部还使用可调柱箍施工、组合式内支撑等技术创新有效保障工程施工质量、施工效率。 。。。。 。。

积极运用BIM技术,,,, ,,提升工作效能

    项目部不仅在关键难点中积极创新施工技术,,,, ,,还将BIM技术贯穿施工全过程,,,, ,,保障项目快速推进。 。。。。 。。

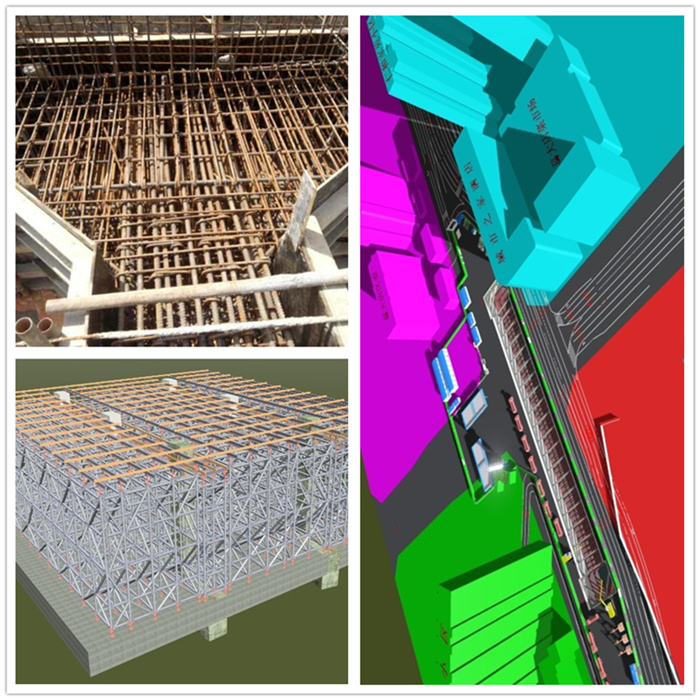

    施工前,,,, ,,通过BIM技术合理策划、布置施工现场临时设施道路,,,, ,,优化平面布置方案,,,, ,,避免临时道路不合理、返工现象。 。。。。 。。建立起完整的模型,,,, ,,提前解决平面图纸中存在的问题,,,, ,,对各专业模型进行合并、碰撞检查,,,, ,,提前解决问题,,,, ,,减少后期各专业的临时调整。 。。。。 。。根据图纸设计,,,, ,,利用BIM技术对该梁钢筋进行建模,,,, ,,优化钢筋排布,,,, ,,出具下料单,,,, ,,合理下料,,,, ,,减少浪费。 。。。。 。。

     施工中,,,, ,,利用BIM技术进行关键施工工序流程的模拟,,,, ,,及车站流水段施工4D模拟,,,, ,,并将三维模型融入到图纸会审、技术交底、方案模拟等日常工作中,,,, ,,确保施工顺畅; ;;;;通过BIM的可视化对车站主体影响范围内管线进行定位,,,, ,,征得设计院及业主同意对受影响的灌注桩进行错位施工,,,, ,,保证施工进度; ;;;;在高支模施工应用,,,, ,,利用PKPM软件进行高支模受力验算,,,, ,,确定高支模支撑体系,,,, ,,同时进行施工前的模拟排版。 。。。。 。。
   不仅大量使用BIM技术,,,, ,,项目部还积极探索创新管理,,,, ,,采用APP二维码管理,现场设置二维码扫描平台,,,, ,,方便工人快捷获取安全交底、技术交底指导书、施工方案等技术内容,,,, ,,为项目管理加码添力。 。。。。 。。

注重人才培养,,,, ,,凝聚干事创业动力

   项目党支部充分发挥战斗堡垒作用,,,, ,,结合项目生产实际,,,, ,,积极开展系列特色主题活动,,,, ,,以党建带工建、带团建,,,, ,,加强人才培养,,,, ,,调动职工工作激情,,,, ,,凝聚职工干事创业动力。 。。。。 。。

   项目党支部针对首次进入轨道项目施工领域、施工经验匮乏现状,,,, ,,围绕施工的难点和技术难题,,,, ,,定期开展“工地小课堂”,,,, ,,组织项目经理、技术总工、盾构技术负责等结合项目施工和技术攻克难点进行培训和讲解,,,, ,,首先解决燃眉之急。 。。。。 。。

    项目部还同时开展QC科研课题攻关、党员监督岗、争创“党员先锋号”工程、技能培训、谈心谈话、师徒结对、知识竞赛、观摩学习、安全质量主题演讲比赛等活动,,,, ,,营造全员大学习、大比拼氛围,,,, ,,全面提升职工技能。 。。。。 。。此外,,,, ,,项目党支部还组织职工前往淝河生态园植树活动,,,, ,,开展周边小区过道铲雪、扶贫日捐款、迎国庆羽毛球比赛等志愿活动、文体活动,,,, ,,营造奋发向上的企业文化,,,, ,,进一步增强团队凝聚力。 。。。。 。。

    正是多举并措,,,, ,,推动项目取得丰硕成果。 。。。。 。。项目部培养了一批从零基础到能独当一面、能攻克难题、能善于开拓创新的优秀员工,,,, ,,打破了原先靠引进专业人员解决轨道项目建设专业问题的局面,,,, ,,为公司转型进入轨道交通建设领域奠定坚实基础。 。。。。 。。项目建设期间,,,, ,,4名职工通过一级建造师考试; ;;;;10人通过工程师、助理工程师职称评定。 。。。。 。。项目成功创建了公司党员先锋号、工人先锋号、青年文明号; ;;;;获得企业级工法1项、实用新型专利1项。 。。。。 。。
